在抽水蓄能電站地下廠房土建及機電設備安裝施工過程中,因施工場地空間受限,導致材料垂直運輸通道單一影響現場施工進度。為解決此類問題,利用電動葫蘆具有體積小、自重輕、操作簡單、使用方便等特點,采用在副廠房頂拱巖體位置安裝電動葫蘆、副廠房各樓層預留吊物孔的方式,形成副廠房臨時垂直運輸通道,滿足土建施工期模板、腳手架。機電設備安裝期空壓機氣罐、電氣盤柜等材料設備的轉運,有效利用現場施工空間。從而達到提升施工效率、降低現場施工強度及節約施工成本的目的。
電動葫蘆及軌道運輸采用載重汽車,運輸至通風兼安全洞(靠近副廠房一側) 采用人工配合25t汽車吊及手動葫蘆,完成125b工字鋼及5t電動葫蘆的安裝(副廠房側),采用人工配合升降操作平臺及手動葫蘆,完成125b工字鋼及5t 電動葫蘆的安裝(通風兼安全洞側)。
吊點錨桿施工:在通風機房樁號CZO-122.00右6m至主廠房副廠房廠左12m段洞頂供高程540.600m位置布設一根125b工字鋼長度18m 。5t電動葫蘆通過125b

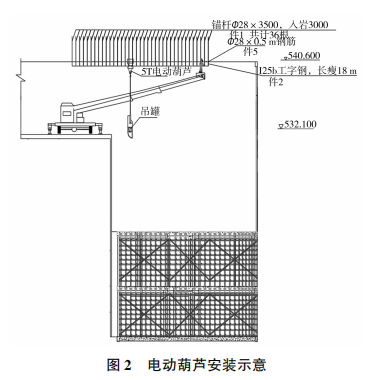

工字鋼吊裝所需鋼筋,在洞頂拱位置布設一排間距0.5m的吊點錨桿 ?28mm*3500mm、入巖3m共計36根,錨桿采用HRB335級鋼筋,25t汽車吊配合手動葫蘆吊裝125b工字鋼與驗收合格的吊點錨桿采用焊接連接,錨桿與125b 工字鋼采用雙面焊接,焊接長度不小于10d(d為鋼筋直徑),焊縫高度不小于10mm見圖2、3。
軌道安裝:電動葫蘆屬于特種設備,其組裝時應以不得損傷任何零部件為原則,并應嚴格按照設備技術文件規定及GB 50278-2010?起重機設備安裝工程施工及驗收規范?組織施工和驗收,電動葫蘆到達安裝地點后,首先應先開箱檢查在運輸途中有無損壞情況.若發現有損壞情況,應及時修復方可使用。清點設備技術文件,核查設備型號是否符合設計要求。并按施工方案進行安全技術交底,為保證 5t電動葫蘆的使用安全,工字鋼施工安裝中應注意以下事項:①125b工字鋼吊點錨桿必須嚴格按設計圖紙進行施作。②吊點錨桿與125b工字鋼焊接采用雙面焊接。焊接長度不小于10d(d 為鋼筋直徑),焊縫高度,不小于10mm。③125b工字鋼吊點錨桿及軌道焊接施工完成后,需對錨桿進行第三方無損檢測或者拉拔試驗并對軌道焊縫進行探傷,檢驗結果合格后方可進行下道工序施工。④電動葫蘆應在安裝和即將安裝時開箱,以免因開箱過早、保管不善而發生質量問題。⑤為防止電動葫蘆脫軌、在工字鋼軌道的兩端、相當于專輪軸的高度,必須設置擋板。⑥電動葫蘆安裝完畢后應進行最后的機械、電氣的檢查。
